電力引擎全速轉!橫琴電網一季度投資實現「開門紅」
來源: 橫琴供電局 發佈時間: 2026-02-12

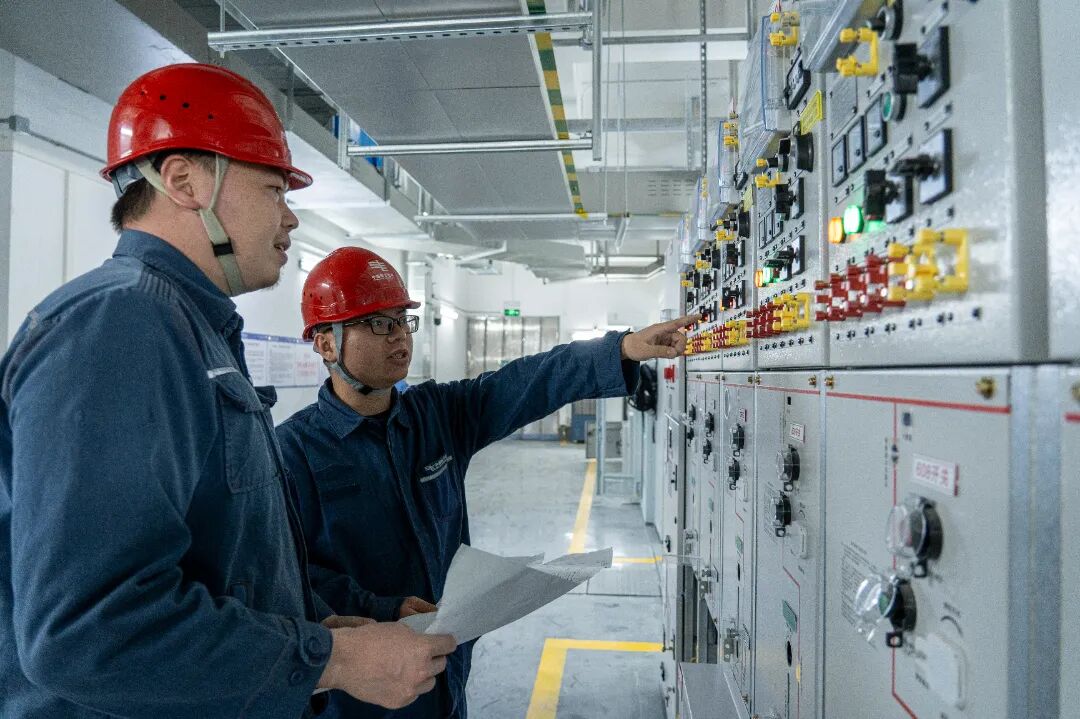

“合閘!新口岸#2開關站正式併入電網運行!”隨着南方電網廣東珠海橫琴供電局工程建設部相關負責人一聲指令,設備帶電指示器的燈光逐一亮起,象徵着橫琴供電局開年以來第3個重點電力項目正式投產。
截至1月30日,橫琴供電局2026年一季度電網投資完成率達96.3%,較往年同期實現跨越式增長,以“開局即衝刺”的實幹勁頭,爲橫琴粵澳深度合作區“十五五”開局架起堅強電力橋樑。
01. 精準對接需求
5300萬配套工程 讓重點項目“電等項目”

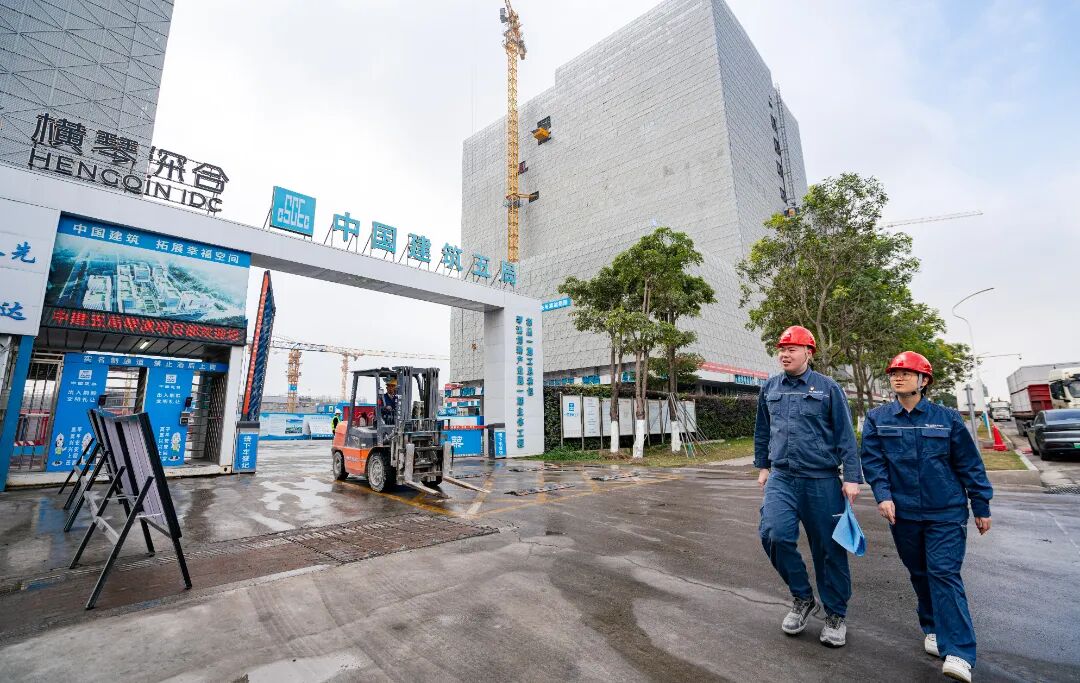

“電力配套要跟着醫院主體結構同步推進,絕不能讓電力拖了民生工程的後腿!”2月1日,廣醫一院橫琴醫院新院區建設工地細雨濛濛,橫琴供電局工程建設部項目管理專責王倉儒踩着泥濘,與施工單位負責人進行現場對接。他對照圖紙主線反覆強調節點要求:“廣醫一院橫琴醫院新院區是合作區重要民生工程,必須高質量完成電力設施配套工程建設任務。”
緊扣《橫琴粵澳深度合作區產業發展規劃(2025-2029年)》,橫琴供電局堅持把電網投資建設與服務區域發展緊密結合,將“精準對接”落到具體項目上:針對這一民生重點,電力配套與醫院主體工程同規劃、同設計、同施工、同投運;爲琴澳創新產業園量身配套公用開關站2座、公用配電站11座,採用雙環網接線模式,以四路電源供電保障,滿足園區“工業上樓”對電力可靠性的嚴苛要求。
目前廣醫一院橫琴醫院新院區、琴澳創新產業園等一批2026年上半年重點工程電力配套項目已完成立項,項目總投資達5300萬元,以可靠供電保障琴澳要素高效流動,真正實現“電等項目”而非“項目等電”。
02. 政企協同破局
7個開關站安置地落地 20天打通“堵點”

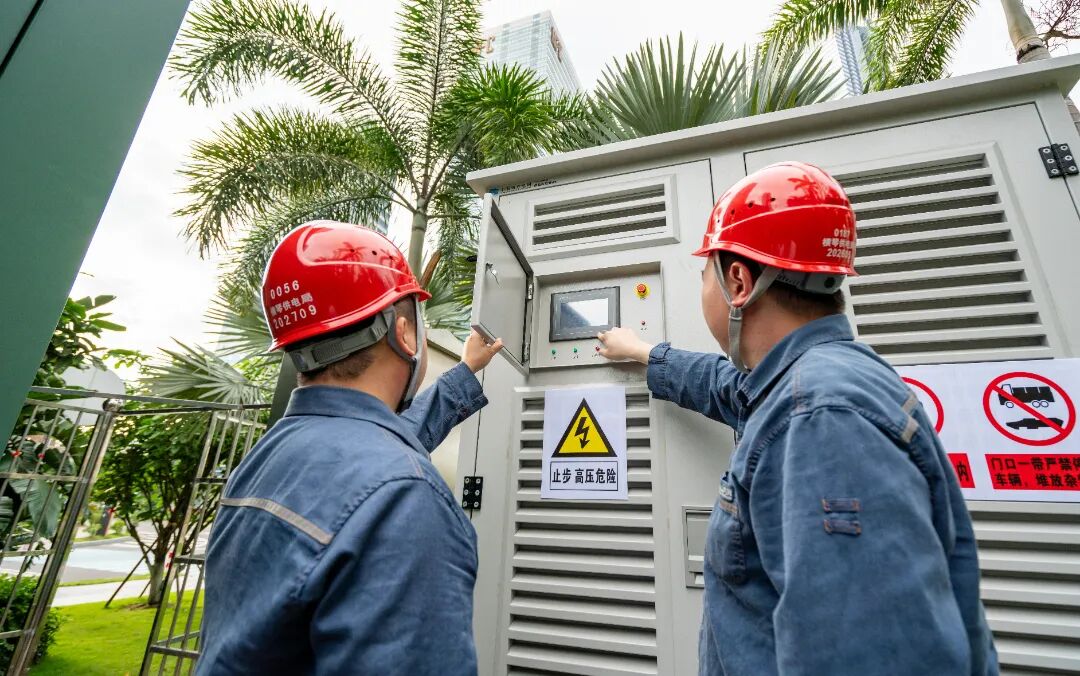

“以前開關站安置地交付要等3個月,這次琴澳跨境電商產業園的項目,20天就搞定了!”2月6日,站在剛交付的開關站用地現場,橫琴供電局副總經理劉堯感慨不已。此前,配網建設中“安置地交付滯後、報建流程複雜”是老大難問題,如今政企協同機制讓難題迎刃而解。
2025年,橫琴供電局聯合合作區城市規劃建設局、商事服務局成立專項工作專班,建立“日跟進、周協調、月通報”機制,有效打通制約項目落地的堵點,讓原本需要3個月的安置地交付週期壓縮至20天。自2025年第四季度至今,在橫琴供電局與合作區相關單位雙向發力下,已有7項大型配網工程開關站安置地順利交付,爲一季度投資建設打通“最後一公里”。
與此同時,全流程安全質量管控毫不鬆懈,通過“每日安全巡查+關鍵環節質量檢查”機制,推動本質安全建設,確保工程質量管控見實效,投產項目一次驗收合格率達100%,實現工程高質量安全建設。
03. 創新賦能未來
柔性直流工程 支撐新質生產力培育

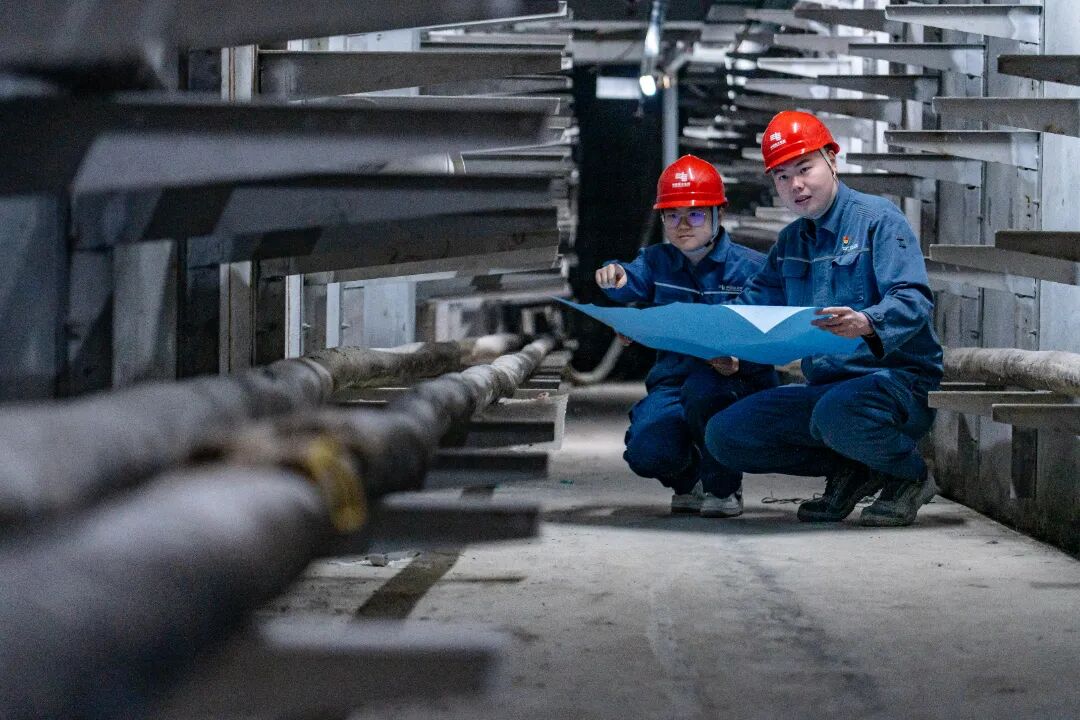

“這片區域是新興產業集聚區,對供電可靠性要求高,柔性直流技術正好能精準匹配需求!”1月26日,橫琴灝怡大廈,橫琴供電局生產計劃部副經理賴嘉源拿着項目規劃圖,向大廈負責人介紹。2026年一季度,橫琴供電局計劃啓動低壓柔性直流工程迭代升級,推進灝怡三端低壓柔性互聯直流示範項目建設。
該項目作爲省部級重點示範工程,可實現臺區間負荷“柔性”互濟,裝置可實時採集臺區負載功率,當任一臺區變壓器重載時,可通過互濟有功功率實時計算,實現臺區變壓器負載均衡控制,破解了高層建築變壓器增容難、雙電源建設難等問題,並提供“定製化”供電保障,是數字化配電網建設實踐中又一項創新突破,同時有效解決了城市電網供電半徑短、土地資源緊張及負荷分佈不均三大難題。這項創新工程,讓電網建設與產業發展深度協同,爲合作區新質生產力培育注入能源動力。

下一步,橫琴供電局將持續立足“澳門+橫琴”戰略定位,對接橫琴“四新”產業發展和重大項目用電需求,統籌推進電網規劃與建設,持續優化電網結構佈局,加快補強關鍵區域和重點項目供電保障能力,推動電網投資落地見效,更好支撐琴澳要素高效流動,爲合作區高質量發展和高水平對外開放夯實堅實可靠的能源基礎。
